4. 生产 QD027-17 58 NXT 系统手册 3. 请按下 OK 按钮。料站托架被松开。 4. 请慢慢地拉动 PCU,卸下料站托架。 5. 请将搭载了新的供料器的料站托架安装到 机器上。料站托架被自动夹紧。 6. 请 按下 START 按钮。

QD027-17 4. 生产
NXT 系统手册 57
4.6.5 根据自动换线功能的供料器更换
在运用自动换线功能时,如果 Job 切换后的供料器配置不一致,显示料站托架更换向导。
1. 请按下操作面板的 MANUAL 按钮。
2. 请放置 PCU。
备注 ) 关于 PCU 的使用,请参照 NXT 机械手册的 [5.4 料站托架的安装 / 卸下 ]。

4. 生产 QD027-17
58 NXT 系统手册
3. 请按下 OK 按钮。料站托架被松开。
4. 请慢慢地拉动 PCU,卸下料站托架。
5. 请将搭载了新的供料器的料站托架安装到机器上。料站托架被自动夹紧。
6. 请按下 START 按钮。

QD027-17 4. 生产
NXT 系统手册 59
4.6.6 供料器自由配置功能运用时的供料器更换
生产中将要发生的料尽能够在以下其中一个显示画面上进行确认。请根据 KIT Handy 的有无
及 PC 的配置位置,使用最合适的方法进行确认。
a. 机器的操作画面
b. KIT Handy
c. KIT Manager
在操作画面上显示的供料器更换向导与没有使用自由配置功能时相同。详细请参照 " 4.6.2
供料器的更换 "。

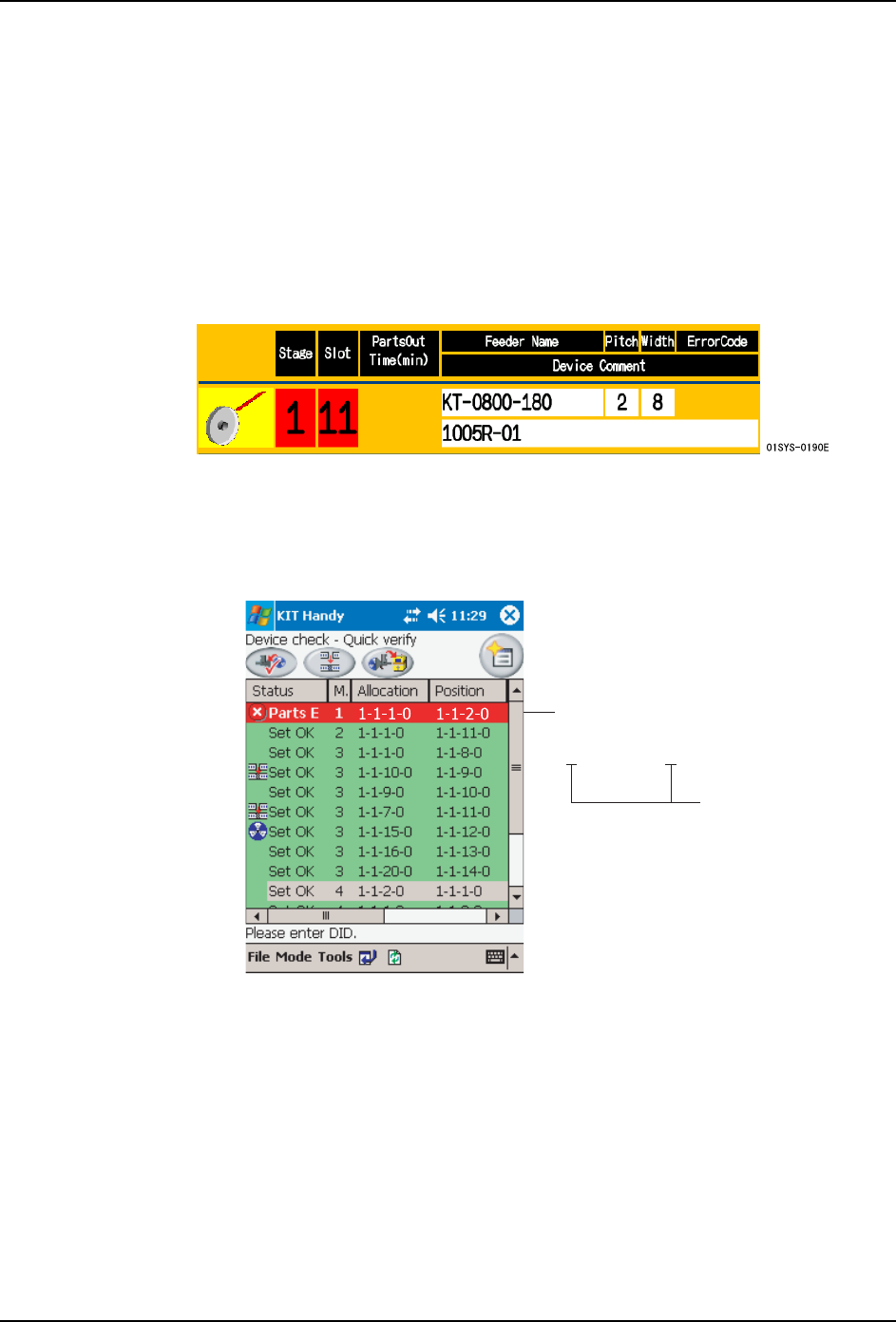

如果是上述向导,表示被安装在料站 11 上的供料器发生了料尽。
备注 ) 不是 Job 中被安装在料站 11 上的供料器。
在 KIT Handy 或 KIT Manager 上显示的供料器更换向导表示实际被安装的供料器位置和 Job
中指定的位置。
如果是上述向导,表示被安装在料站 1 上的供料器发生了料尽。该供料器在 Job 中被指定在
料站 2 上。
操作步骤
1. 从料站平台上卸下发生了料尽的供料器。另外,对将要安装的新料卷进行快速验证。详
细请参照 " 4.6.2 供料器的更换 "。
2. 请安装新的供料器。可以安装在任意的料站上。供料器的安装方法请参照 " 4.6.2 供料
器的更换 "。
3. 请确认料站 LED 已亮起绿灯。
