操作手冊.pdf - 第77页
RG13 1 操作手册 5.1 生产准 备 DA7OCC- 31-010-A0 5.1- 2 X-Y 工作 台 导轨宽度的调整步骤 2. 1. 拧松固定 可动轨道的挡 块的螺栓 1 和螺栓 2 。 2. 以手动方 式将可动轨道 调整到基板的 宽度,调整后 拧紧螺栓 1 和 2 直至被锁定在正确的位 置上。 ( 将轨道宽度调 整到比基板宽 0. 3 mm 左右 。 ) 基准销调整步骤 3. 1. 拧松螺栓 2 。 2. 移动杆…

RG131
操作手册
5.1 生产准备
DA7OCC-31-010-A0
5.1-1
5.1. 生产准备
DA7OCC-31-010-A0
5.1.1 生产准备时的调整
在进行生产准备之前,需要根据基板的尺寸作出以下调整。
调整不同的基板宽度
上料器、下料器: 轨道宽度
X-Y 工作台,定位器: 导轨宽度,基准销位置
调整方法
宽度自动调整功能 (选购件)
X-Y 工作台、上料器和下料器的宽度都可自动进行调整。
=注意=
当装有 P-PUSH 的选项时,请先变更 P-PUSH 的宽度。
自动宽度调整时的基板 Y 方向的宽度 < P-PUSH 宽度时,传感器有时会因检测到 P-PUSH 装置而停
机。
上料器 / 下料器
轨道宽度的调整步骤

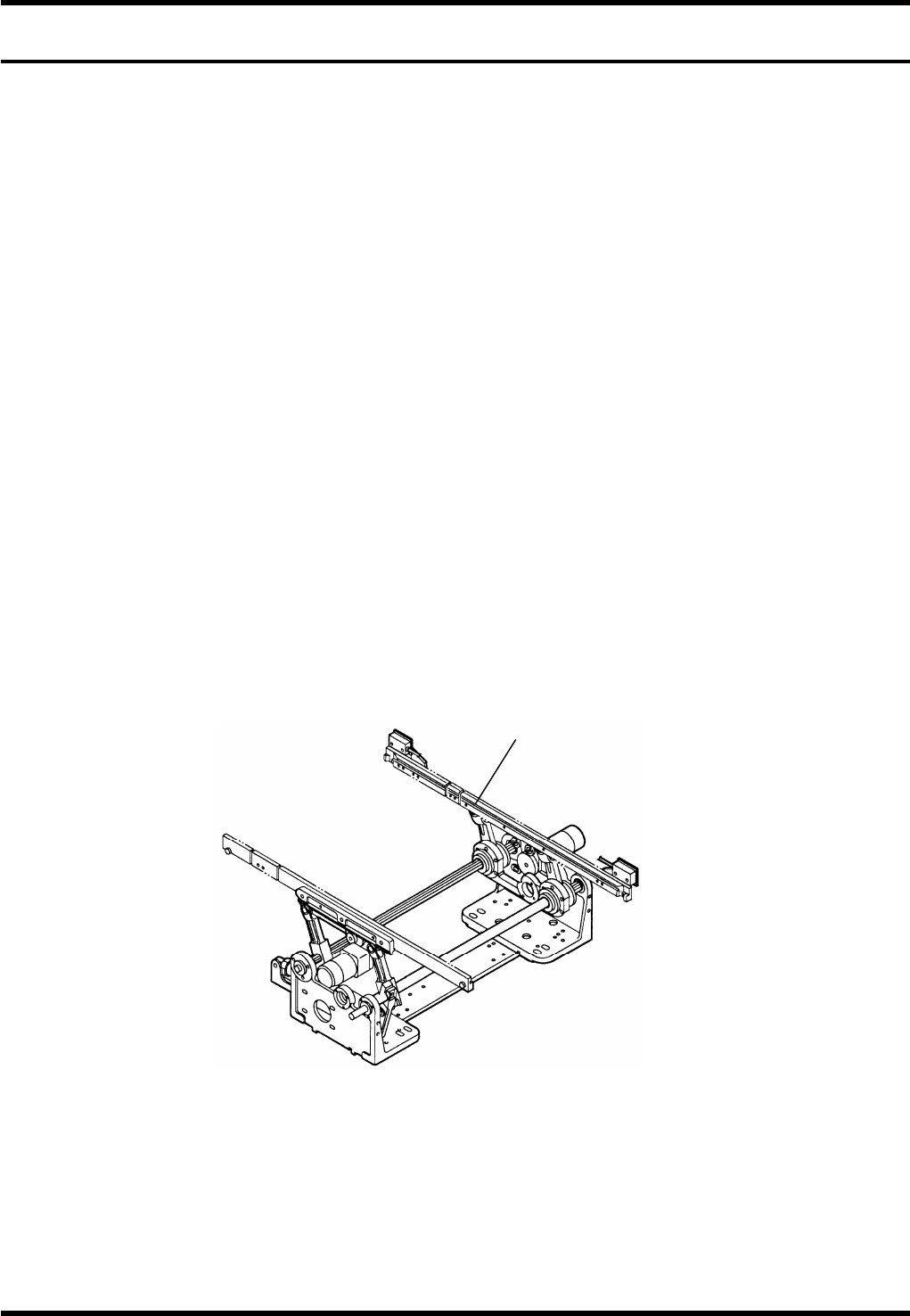

1.
1. 转动旋钮、松开轨道。
2. 以手动方式,将可动轨道调整到基板的宽度,固定旋钮、锁定轨道。(将轨道宽度调整到比基板宽 0.3 mm 左
右。)
可动轨道

RG131
操作手册
5.1 生产准备
DA7OCC-31-010-A0
5.1-2
X-Y 工作台
导轨宽度的调整步骤
2.
1. 拧松固定可动轨道的挡块的螺栓 1 和螺栓 2 。
2. 以手动方式将可动轨道调整到基板的宽度,调整后拧紧螺栓 1 和 2 直至被锁定在正确的位置上。
(将轨道宽度调整到比基板宽 0.3 mm 左右。)
基准销调整步骤
3.
1. 拧松螺栓 2。
2. 移动杆 R,调整定位销,使之处于基板椭圆形孔的中央,拧紧螺栓 2。
=提示=
拧紧螺栓 2 直到导轨与杆之间的间隙为 0.5 mm。
杆 R
导轨
0.5 mm
螺栓 1
可动轨道
螺栓 2
螺栓 2
可动轨道
杆 R

RG131
操作手册
5.1 生产准备
DA7OCC-31-010-A0
5.1-3
调整不同基板板的厚度
定位器:更换导轨
定位器调整
更换导轨
4.
1. 拧出螺钉 2 (6 件),拆下导轨 (1)。
2. 安装和基板的厚度相当的导轨。
3. 拧紧螺钉 2 (3 件),紧固导轨 (1)。
4. 拧出螺钉 3 (6 件),拆下导轨 (2)。
5. 安装和基板的厚度相当的导轨。
6. 拧紧螺钉 3 (6 件),紧固导轨 (2)。
螺钉 2
螺钉 3
导轨(2)
导轨(1)
